阳朔县幸福源、独山水库除险加固工程通过完工验收
发布时间:2023-03-20 09:27
  |
作者:侯铮
  |
阅读量:
字号:
A+ A- A

幸福源水库完工验收现场检查
独山水库完工验收现场检查
      2023年3月14日上午晴空万里,阳光明媚,桂林市阳朔县幸福源、独山水库除险加固工程的参建各方代表以及运行管理单位负责人集中检查了水库现场。

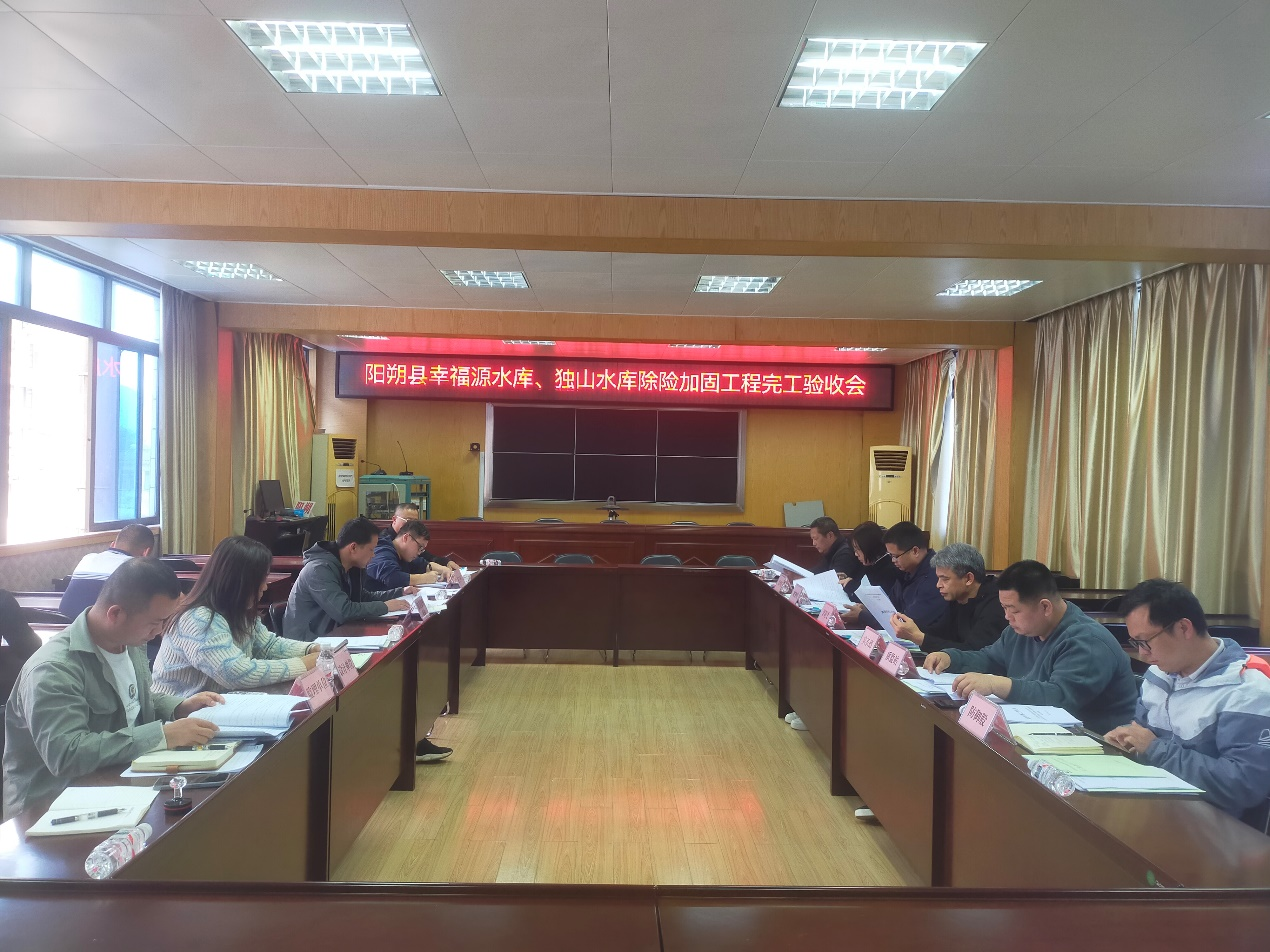

      当日下午,阳朔县水利局、阳朔县水利综合发展中心、桂林市水利电力勘测设计研究院、广西桂能工程咨询集团有限公司、广西德正建设项目管理有限责任公司、恒晟水环境治理股份有限公司、广西天利建设工程有限公司、兴坪镇农业农村综合服务中心、金宝乡农业农村综合服务中心在阳朔县水利局四楼会议室召开了完工验收会。
      2020年12幸福源水库和20198月独山水库分别鉴定为“三类坝”,为了消除工程存在的病险隐患,保障水库的安全运行,充分发挥工程应有的效益,阳朔县水利局于2021年委托我院进行项目的初步设计工作,2022年1月和4月桂林市行政审批局分别批复了独山、幸福源水库除险加固工程初步设计。
      阳朔县幸福源水库总库容245.4万m3属小(1)型水库。幸福源水库除险加固设计内容有:(1)大坝加固设计;2)溢洪道加固设计;(3)防汛道路加固设计;(4)管理房设计;(5)工程安全监测。工程批复概算总投资1277.69万元。工程于2022年8月19日开工,2023年3月1日完工。项目计划工期365天,实际工期196天,总工期提前169天。
      阳朔县独山水库总库容31.2万m3属小(2)型水库独山水库除险加固设计内容有:(1)大坝加固设计;2)溢洪道加固设计;(3)放水设施加固设计;(4)防汛道路加固设计;(5)管理房设计。工程批复概算总投资619.15万元。工程于2022年8月1日开工,2023年3月10日完工。项目计划工期365天,实际工期222天,总工期提前143天。
      会上阳朔县水利局梁花义局长宣布了幸福源、独山水库除险加固工程顺利通过完工验收。我院同时也得到了业主的好评。
      本院苏武艳副主任、侯铮高级工程师参加本次验收。
